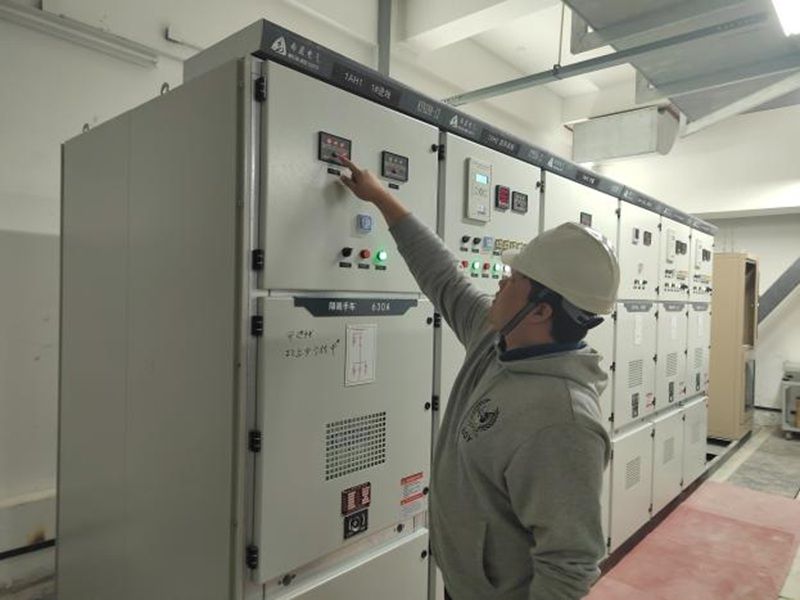

2025年11月17日13时58分,随着上级电站送电许可电话的接通,我校奉贤校区项目两座10kV变配电站正式实现送电。

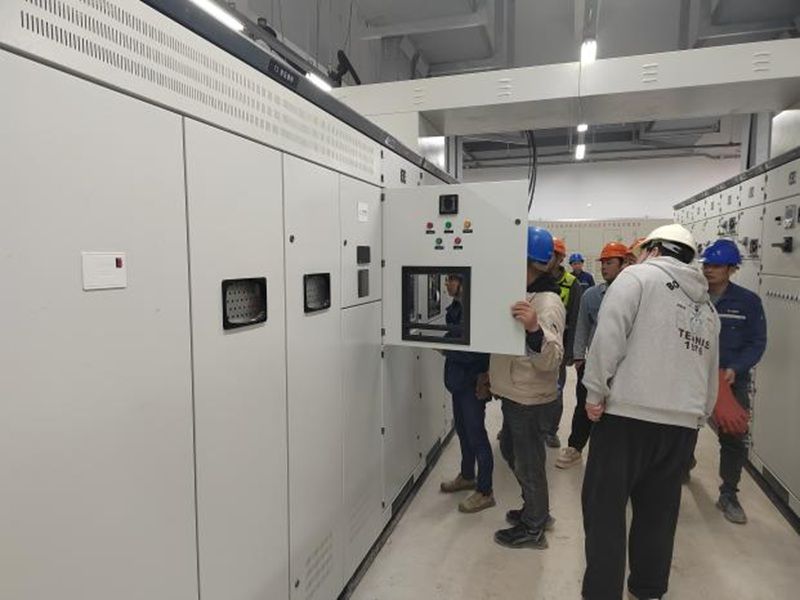

(设备调试检查)
奉贤校区10kV变配电工程由上海电气输配电工程成套有限公司于2024年11月中标后,迅速启动供电立项审批、上级电业开关站选址、电力管线路径规划、图纸预审及相关证照办理等前期工作。2025年4月起,逐步开展校内管道敷设、电站设备安装等施工准备。项目团队积极与市政、交警等部门沟通协调,有序推进校外道路开挖埋管、河道顶管等配套工程。在各级部门的大力支持与各参建单位的共同努力下,变配电工程最终顺利完成送电。

(送电操作)
10kV变配电站的正式投运,标志着奉贤校区项目即将进入设备调试阶段,为工程全面竣工奠定坚实基础,也意味着上中国际奉贤分校新建工程项目进入最后冲刺。

(临时电缆拆除)

(校内管线埋设)

(厨房区域墙面贴砖)

(墙面打磨)
截至目前,各项目进度如下:室内装饰1#、2#综合教学楼室内装修湿作业已全部完成,吊顶封闭1#综合教学楼已完成4至7层,2#综合教学楼已完成4至9层;宿舍楼房间内湿作业已全部完成;体育馆装修饰面材料正在陆续进场施工屋面景观铺贴已全部完成,外立面1#综合教学楼已完成3至7层,2#综合教学楼已完成4至9层,宿舍楼已完成8至14层,体育馆已完成2至4层;场地西侧、北侧施工外总管线布置完成50%,围墙基础及围墙立柱完成60%;龙门牌楼结构已完成施工。

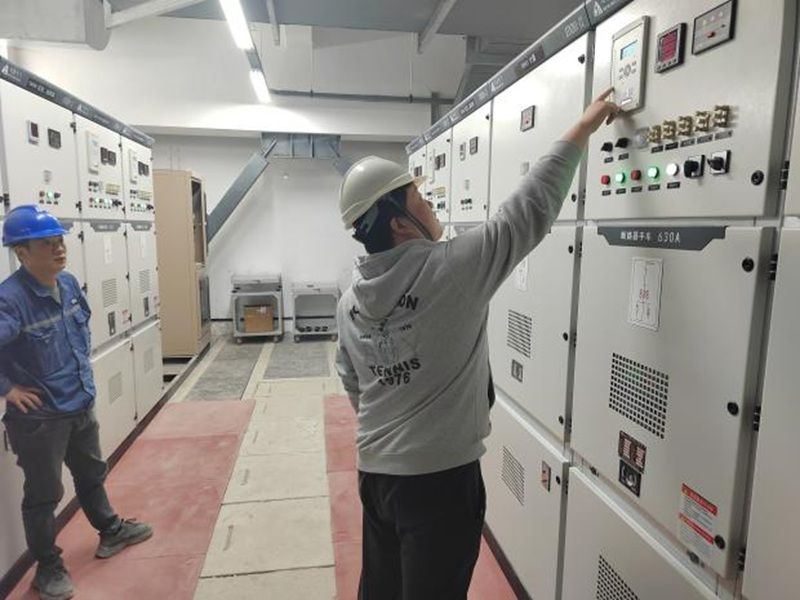

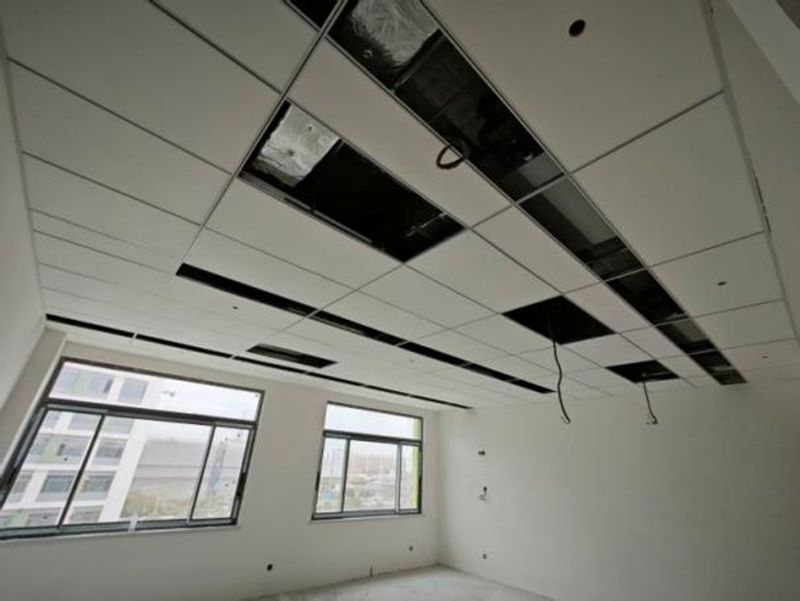

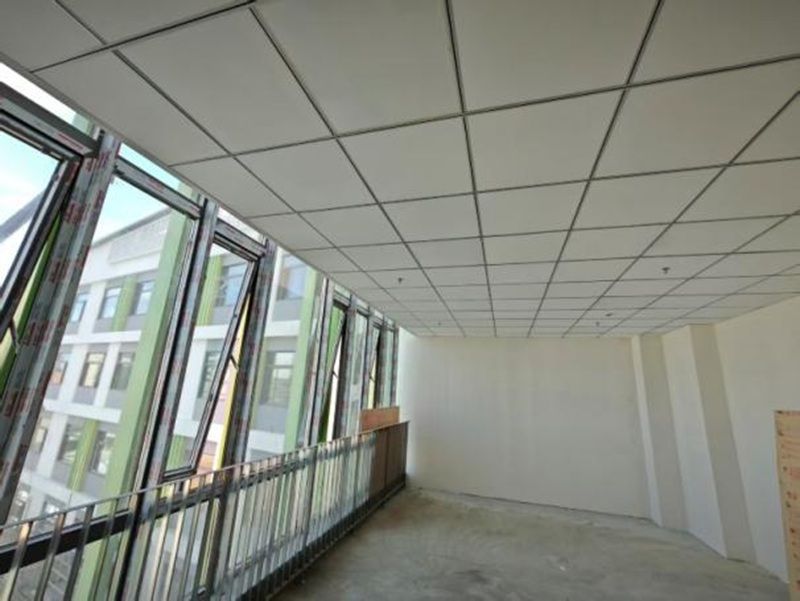

(吊顶封闭)

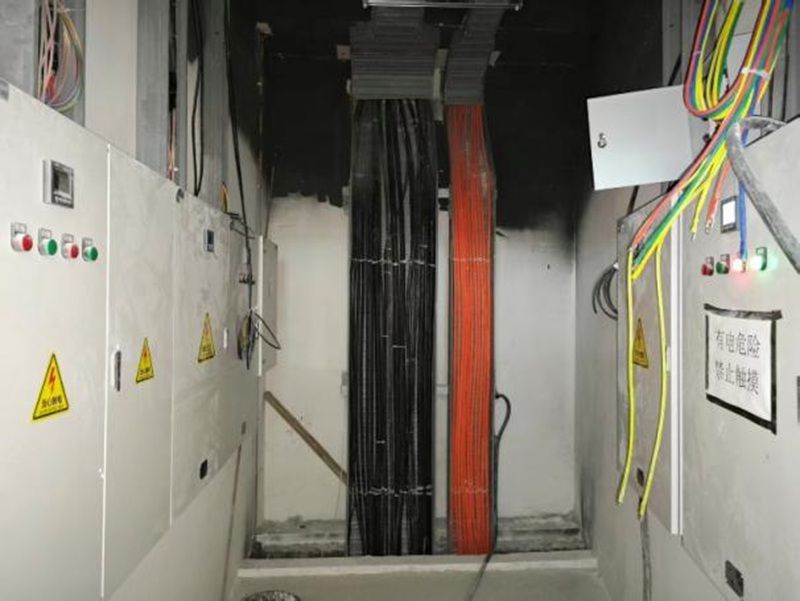

(强弱电间)

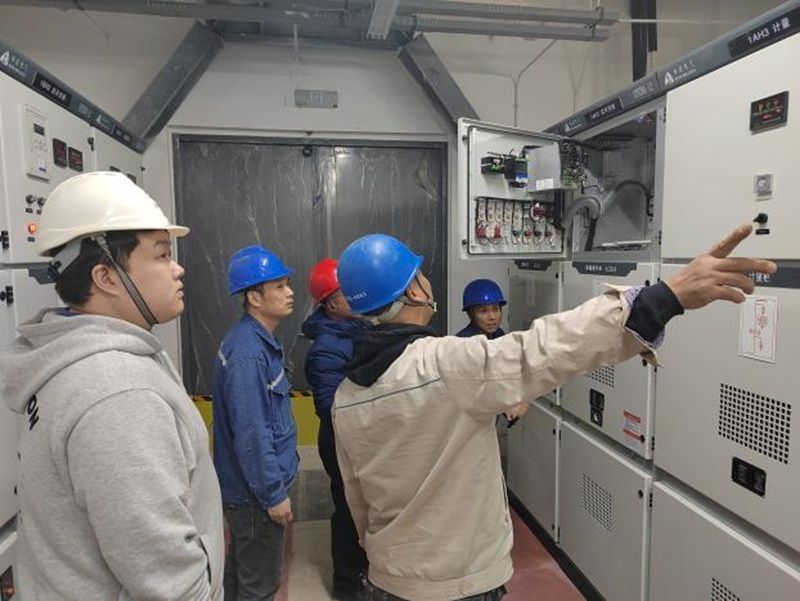

(现场概况)
(文、图:陶逸湘/编辑:胡晨、实习生杨许)
